Przewiert sterowany: cena za metr i pełny kosztorys

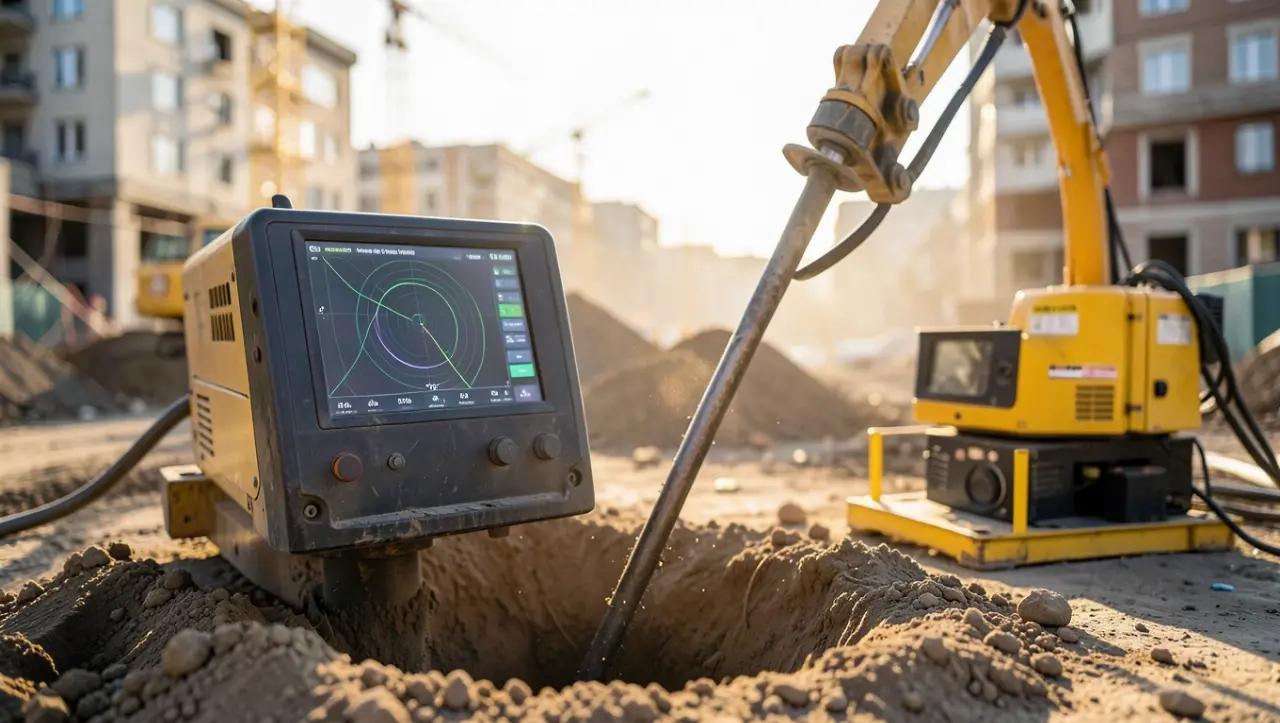

Szukasz realnej stawki za metr bieżący przewiertu sterowanego, bo ktoś podał Ci kosztorys z „niską ceną”, a Ty czujesz, że czegoś w nim brakuje? Masz rację, że chcesz to zweryfikować. Stawka za metr to tylko wierzchołek góry lodowej, pod którą kryją się średnica rury, kategoria gruntu, dostęp do placu budowy i technologia wykonania. W tym tekście znajdziesz konkretne widełki cenowe na 2026 rok, różnice między przewiertem HDD a przeciskiem hydraulicznym, a także czynniki, które potrafią podwoić rachunek w trakcie robót.

- Od czego zależy cena przewiertu sterowanego za 1 m?
- Przewiert HDD a przecisk sterowany - różnice w cenie metra
- Orientacyjne stawki za metr przewiertu sterowanego w 2026 roku
- Co potrafi podwoić rachunek w trakcie robót?
- Kiedy HDD w ogóle się nie sprawdzi?
- Najczęstsze pytania inwestorów
- Cennik przewiertów sterowanych HDD za metr bieżący
- Kiedy warto wybrać przewiert sterowany zamiast wykopu otwartego
- Etapy realizacji i czas trwania przewiertu
- Jak czytać wycenę i na co uważać przy wyborze wykonawcy
- Usługi towarzyszące, które domykają cenę
- Obszar działania i dostępność ekip HDD w Polsce
- Jak przygotować się do zlecenia przewiertu HDD
- Powiązane poradniki
- Najczęstsze pytania: przewiert sterowany cena za metr
Od czego zależy cena przewiertu sterowanego za 1 m?
Cena przewiertu sterowanego za metr bieżący nie wynika z jednego czynnika, lecz z nałożenia się kilku zmiennych jednocześnie. Najważniejszy parametr to średnica rurociągu, który ma zostać wciągnięty w otwór, ponieważ od niej zależy konieczna liczba etapów rozwiercania i dobór głowicy wiertniczej.
Równie istotna okazuje się kategoria gruntu, bo każda z nich zachowuje się inaczej pod żerdzią wiertniczą. W piaskach średnich i żwirach płukanie płuczką bentonitową przebiega sprawnie, natomiast w glinach zwięzłych i iłach plastycznych moment obrotowy rośnie nawet trzykrotnie, a płuczka wymaga dodatków polimerowych.
Długość odcinka wpływa na cenę w sposób nieliniowy. Krótkie przewierty rzędu 20-40 m obciążone są kosztami mobilizacji sprzętu, które rozkładają się na mniejszą liczbę metrów. Przy odcinkach 100-200 m stawka za metr spada, ponieważ te same koszty stałe rozkładają się na większą bazę.
| Czynnik | Wpływ na cenę za metr | Mechanizm wzrostu kosztu |
|---|---|---|
| Średnica rury | Wysoki | Większa liczba rozwierceń, większe głowice |
| Kategoria gruntu | Wysoki | Większe zużycie narzędzi, dłuższy czas pracy |
| Długość przewiertu | Średni (nieliniowy) | Koszty mobilizacji rozłożone na bazę metrów |
| Dostęp do placu budowy | Średni | Węższe wjazdy wymagają mniejszych wiertnic |
| Głębokość instalacji | Niski-średni | Dłuższe żerdzie, większe zużycie płuczki |
Dostępność terenu decyduje o tym, czy na budowę wjedzie wiertnica o masie 12-18 ton, czy trzeba wynajmować mniejszą, droższą jednostkę. W wąskich uliczkach osiedlowych lub w pobliżu istniejącej infrastruktury podziemnej wykonawcy często sięgają po mini-wiertnice, których stawka godzinowa jest nawet o 40-60% wyższa.
Głębokość przewiertu poniżej 4 m zwykle nie wpływa znacząco na cenę, ale zejście poniżej 8 m wymusza już dłuższe żerdzie i precyzyjniejsze sterowanie sondą walk-locate. Dlatego warto pytać wykonawcę nie tylko o cenę za metr, ale też o łączny koszt mobilizacji, płuczki i ewentualnego odwiertu próbnego.
Przewiert HDD a przecisk sterowany - różnice w cenie metra
Przewiert horyzontalny HDD i przecisk sterowany hydrauliczny to dwie różne technologie, choć obie zaliczane są do metod bezwykopowych. HDD polega na wierceniu pilotażowym z ciągłym sterowaniem trajektorii, natomiast przecisk hydrauliczny to statyczne wciskanie rury stalowej bez możliwości korekty kierunku w trakcie pracy.
Przewiert HDD
umożliwia precyzyjne sterowanie z dokładnością ±0,5% długości odcinka. Sprawdza się na trasach 20-300 m, pod drogami, torami kolejowymi i rzekami. Wymaga płuczki bentonitowej i żerdzi wiertniczych.
Precisk hydrauliczny
pracuje na krótkich odcinkach 10-30 m w zwarej zabudowie miejskiej. Nie stosuje płuczki, więc nie generuje urobku ani osadów. Kierunek ustala się przed rozpoczęciem i nie można go skorygować w locie.
| Kryterium | Przewiert HDD | Przecisk hydrauliczny |
|---|---|---|
| Długość typowa | 20-300 m | 10-30 m |
| Maksymalna średnica | do Ø 1000 mm | do Ø 1600 mm |
| Sterowanie trajektorią | Tak, ciągłe (sonda) | Nie, ustalone przed startem |
| Rodzaj gruntu | II-IV kategoria, skała miękka | I-III kategoria, bez kamieni |
| Płuczka bentonitowa | Tak | Nie |
| Orientacyjna cena za metr | 180-450 zł/m220-500 zł/m | |
| Czas realizacji 100 m | 1-2 dni robocze | 2-4 dni robocze |
Różnica w cenie wynika z innego parku maszynowego i odmiennej mechaniki pracy. Przy przecisku hydraulicznym dominuje koszt siłownika i stacji hydraulicznej, które muszą wytworzyć nacisk rzędu 150-400 ton na czoło rury. W HDD głównym składnikiem kosztu jest płuczka bentonitowa i jej utylizacja.
Kiedy wybrać HDD, a kiedy tradycyjny wykop?
HDD wygrywa, gdy trasa przecina drogę o dużym natężeniu ruchu, tor kolejowy z rozkładem jazdy, uregulowaną rzekę albo teren z gęstą siecią uzbrojenia podziemnego. Wykop otwarty pozostaje tańszy jedynie przy bardzo krótkich przyłączach na działkach niezabudowanych, gdzie nie ma żadnych utrudnień nawierzchniowych.
Orientacyjne stawki za metr przewiertu sterowanego w 2026 roku
Stawki zmieniają się co kwartał, głównie za sprawą cen stali, bentonitu i paliwa do logistyki wiertnic. Poniższe widełki odzwierciedlają przeciętne oferty rynkowe dla typowych średnic, bez kosztów odtworzenia nawierzchni i bez ewentualnych robót ziemnych towarzyszących.
| Średnica rury | Zakres długości | Orientacyjna cena za metr (netto) |
|---|---|---|
| Ø 110 mm | 20-80 m | 180-280 zł/m |
| Ø 160 mm | 40-150 m | 240-340 zł/m |
| Ø 200 mm | 60-200 m | 300-420 zł/m |
| Ø 315 mm | 100-300 m | 380-520 zł/m |
| Ø 500 mm | 150-300 m | 460-680 zł/m |
Podane wartości obejmują wiercenie pilotażowe, rozwiercanie, płuczkę bentonitową i wciągnięcie rury ochronnej. Nie obejmują natomiast samej rury ani kosztów przywrócenia terenu do stanu sprzed robót, który trzeba doliczyć osobno w przedziale 40-120 zł/m² w zależności od nawierzchni.
Wycena zawsze powinna zawierać też pozycję rezerwową na 10-15% wartości kontraktu, ponieważ napotkanie nie zinwentaryzowanego uzbrojenia podziemnego albo warstwy gruzu wymusza zmianę trasy i powtórne rozwiercanie. Dobrze sporządzony kosztorys uwzględnia tę rezerwę wprost, a nie ukrywa ją w marży wykonawcy.
Jak czytać oferty, żeby porównać je uczciwie
Pierwszym krokiem jest poproszenie każdego wykonawcy o kosztorys w układzie tabelarycznym, z rozbiciem na pozycje: mobilizacja, wiercenie pilotażowe, każde rozwiercenie osobno, płuczka, wciągnięcie rury, dokumentacja powykonawcza. Dopiero tak ustrukturyzowane oferty da się porównać jak kalkulacje w Excelu, a nie jak dwa anonimowe „za metr”.
Drugim krokiem jest sprawdzenie, czy oferta zawiera badania geotechniczne lub przynajmniej odwołanie do istniejących profili geologicznych w najbliższej odległości. Brak takiej pozycji w kosztorysie oznacza, że wykonawca albo przyjął kategorię gruntu optymistycznie, albo przerzucił to ryzyko na inwestora w postaci robót dodatkowych.
Co potrafi podwoić rachunek w trakcie robót?
Najczęstszym powodem wzrostu kosztów jest natrafienie na nieprzewidzianą przeszkodę, na przykład stary fundament, rurociąg melioracyjny albo warstwę kamienia polnego powyżej 30 cm średnicy. W takiej sytuacji sonda walk-locate natychmiast zgłasza odchylenie momentu obrotowego, a operator musi podjąć decyzję o zmianie trajektorii albo o wstrzymaniu robót.
Drugą pułapką cenową bywa zbyt płytka głębokość instalacji, którą narzuca np. istniejący ciepłociąg lub kanał sanitarny. Przejście poniżej 1,5 m pod jezdnią spełnia wymóg normy PN-EN 12889 dla przewiertów horyzontalnych, ale kosztuje więcej, bo wymusza dłuższą sekwencję żerdzi i dłuższy czas rozwiercania.
Trzecia pułapka to brak zgody zarządcy drogi albo kolei na przewiert w planowanym terminie. Opłata za zajęcie pasa drogowego waha się od 0,50 zł do 3,00 zł/m²/dzień w zależności od kategorii drogi. Przy kilkudniowym przestojach to kilkanaście tysięcy złotych, które nie wynikają z technologii HDD, lecz z administracji.
Kiedy HDD w ogóle się nie sprawdzi?
Są sytuacje, w których przewiert sterowany HDD nie ma racji bytu, i uczciwy wykonawca sam to powie. Dotyczy to przede wszystkim trasy przebiegającej przez skałę twardą powyżej kategorii VI, gdzie jedynym rozwiązaniem jest mikrotuneling z głowicą TBM.
Drugim ograniczeniem jest podmokły teren z wodą gruntową powyżej poziomu projektowanej trasy. Płuczka bentonitowa traci wówczas swoje właściwości nośne, bo miesza się z wodą gruntową, a jej wydajność spada o 30-50%. W takim otoczeniu sens ma przecisk rurą stalową albo klasyczny mikrotunel.
Najczęstsze pytania inwestorów
Czy cena za metr obejmuje materiał?
Standardowo nie obejmuje. Umowa powinna wprost rozdzielać dostawę rury i wykonanie przewiertu, bo w innym przypadku pojawia się spór o to, czy rura PEHD jest elementem instalacji, czy elementem robót.
Ile trwa przygotowanie wyceny?
Rzetelna oferta wymaga wizji lokalnej i analizy map uzbrojenia. Rzetelny kosztorys powstaje w 2-5 dni roboczych od dostarczenia map do celów projektowych, a nie w ciągu godziny na podstawie telefonu.
Co z dokumentacją powykonawczą?
Każdy przewiert kończy się inwentaryzacją geodezyjną i raportem z trajektorii zapisanej przez sondę walk-locate. To dokument wymagany przez gestora sieci przy odbiorze technicznym, więc musi znaleźć się w ofercie jako osobna pozycja.
Cennik przewiertów sterowanych HDD za metr bieżący
Precyzyjne stawki różnią się między regionami, ale orientacyjne przedziały cenowe za 1 metr bieżący netto kształtują się następująco:
| Średnica rury | Cena netto za 1 mb | Typowe zastosowanie |
|---|---|---|
| Ø 40-90 mm | od 45 zł | przyłącza wody, gazu, instalacje teletechniczne |
| Ø 110 mm | od 50 zł | kanalizacja sanitarna, wodociągi osiedlowe |
| Ø 125 mm | od 60 zł | sieci osiedlowe, kanalizacja deszczowa |
| Ø 160 mm | od 85 zł | kolektory osiedlowe, większe przyłącza |
| Ø 200 mm | od 120 zł | magistrale wodociągowe, kanały sanitarne |
| Ø 315 mm | od 200 zł | duże kolektory, kanalizacja ogólnospławna |
| Ø 500 mm | od 500 zł | inwestycje specjalne, rurociągi przemysłowe |
Podane widełki dotyczą typowych warunków gruntowych i przewiertów o długości do około 50 m. Przy realizacjach przekraczających 100 m cena jednostkowa zwykle spada, ponieważ koszty mobilizacji sprzętu i przygotowania placu rozkładają się na większą liczbę metrów. Skrócenie przewiertu do 20 m przy jednoczesnym zachowaniu pełnej procedury odbiorowej podnosi stawkę nawet o 30-40%.
Przewiert sterowany cena obejmuje zwykle trzy komponenty: koszt samego wiercenia (zależny od średnicy i długości), przygotowanie płuczki bentonitowej oraz obsługę geodezyjną. Wykonawca powinien w wycenie rozdzielić te pozycje, bo każdą można zweryfikować niezależnie. Zmieszanie wszystkiego w jedną kwotę utrudnia porównanie ofert i kontrolę jakości.
Co tak naprawdę kryje się w wycenie
Stawka za metr to wierzchołek góry lodowej. Pod powierzchnią siedzą koszty, które albo wliczają się w cenę ryczałtową, albo pojawiają się jako osobne pozycje w kosztorysie. W profesjonalnym cenniku przewiertu sterowanego powinny się znaleźć co najmniej: dowóz wiertnicy i agregatu, przygotowanie dołu startowego i odbiorczego, dostarczenie i utylizacja bentonitu, zgrzewanie rur, pomiar geodezyjny trasy, próba szczelności oraz raport powykonawczy. Brak któregokolwiek z tych elementów w ofercie powinien wzbudzić czujność, bo oznacza to dopłatę na etapie realizacji.
Przy płytkich przewiertach (poniżej 4 m pod drogą) rośnie ryzyko wypływu płuczki bentonitowej na powierzchnię. Koszt usunięcia skutków takiego wypływu (zabrudzenie jezdni, rekultywacja trawnika) ponosi zwykle zleceniodawca, dlatego warto ustalić tę kwestię przed podpisaniem umowy.
Kiedy warto wybrać przewiert sterowany zamiast wykopu otwartego
Technologia przewiertów sterowanych HDD sprawdza się wszędzie tam, gdzie wykop otwarty oznaczałby dewastację nawierzchni, wstrzymanie ruchu albo konieczność uzyskania dziesiątek pozwoleń. Rzeki, kanały, drogi krajowe, linie kolejowe, place miejskie z gęstą infrastrukturą podziemną - to środowisko naturalne dla tej metody. W takich warunkach horyzontalne przewierty sterowane bywają jedyną rozsądną opcją, bo pozwalają poprowadzić rurociąg na głębokości od 1,5 do 30 m bez naruszania terenu nad trasą wiercenia.
Decyzja między wykopem otwartym a przewiertem sterowanym sprowadza się do bilansu czterech zmiennych: długości trasy, rodzaju przeszkody, dostępności terenu i dopuszczalnego czasu realizacji. Wykop otwarty wygrywa przy krótkich odcinkach (do 15-20 m) i prostym podłożu, bo jest po prostu tańszy. Przewiert sterowany wygrywa zawsze wtedy, gdy trzeba przejść pod przeszkodą liniową, której nie da się obejść, oraz gdy inwestor zależy na minimalnej ingerencji w nawierzchnię.
HDD vs wykop otwarty - krótka ściąga
Przewiert sterowany HDD
Kiedy tak: przeszkoda drogowa, kolejowa, wodna; teren zurbanizowany; konieczność zachowania ciągłości ruchu; brak miejsca na składowanie urobku.
Długość typowa: 20-500 m.
Średnice: 32-1000 mm.
Czas: 1-5 dni roboczych.
Wykop otwarty
Kiedy tak: krótki odcinek, brak przeszkód, miękki grunt, napięty budżet.
Długość typowa: do 20 m.
Średnice: bez ograniczeń.
Czas: kilka dni, ale z odtworzeniem nawierzchni nawet do dwóch tygodni.
Metody bezwykopowe, w tym przewierty sterowane, mają jeszcze jedną przewagę, której nie widać w cenniku: brak konieczności odtwarzania nawierzchni jezdni, chodnika czy torowiska. Koszt odtworzenia drogi krajowej po wykopie otwartym potrafi przekroczyć sam koszt przewiertu, szczególnie w miastach, gdzie trzeba przywrócić warstwy konstrukcyjne, oznakowanie i odwodnienie. W takich realiach przewiert sterowany, choć droższy w pozycji „wiercenie", okazuje się tańszy w pozycji „inwestycja zakończona i odebrana".
Norma PN-EN 12889 dotycząca bezwykopowego układania rurociągów precyzuje wymagania dla każdej z metod, w tym dla HDD. Wykonawca, który powołuje się na tę normę w dokumentacji, świadomie przyjmuje odpowiedzialność za parametry takie jak zagęszczenie gruntu wokół rurociągu, szczelność połączeń i zgodność trasy z projektem. Klienci zlecający prace w formule „projektuj i buduj" powinni wymagać od wykonawcy odesłania do właściwych norm w umowie.
Etapy realizacji i czas trwania przewiertu
Technologia przewiertów sterowanych HDD składa się z trzech faz, z których każda ma swój wpływ na cenę i harmonogram. Pierwszy etap to wykonanie otworu pilotowego: wiertnica wchodzi w grunt pod kątem poniżej 20°, a operator steruje kierunkiem świdra na podstawie sygnału z sondy nadawczej umieszczonej w głowicy pilotowej. Drugi etap to rozwiercanie otworu do wymaganej średnicy za pomocą głowicy rozwiercającej (tzw. backreamer). Trzeci etap to wciągnięcie rurociągu - uprzednio zgrzanego na powierzchni w jedną nitkę - w otwór poszerzony i wypełniony płuczką bentonitową, która stabilizuje ścianki i zmniejsza tarcie.
Orientacyjne czasy realizacji
- Ø 110-160 mm, długość 30 m: przewiert sterowany pod drogą - 1 dzień roboczy
- Ø 200-315 mm, długość 80 m: przewiert pod rzeką - 2-3 dni robocze
- Ø 500 mm, długość 150 m: magistrala wodociągowa - 4-5 dni roboczych
Płuczka bentonitowa, czyli mieszanina wody i iłu bentonitowego, pełni w procesie kilka ról jednocześnie. Chłodzi i smaruje głowicę wiercącą, transportuje urobek na powierzchnię, a podczas wciągania rurociągu wypełnia przestrzeń między ścianką otworu a rurą, tworząc warstwę o niskim współczynniku tarcia. Odpompowaniu i utylizacji zużytej płuczki poświęca się zwykle osobną pozycję w kosztorysie, bo jej objętość przy dłuższych odcinkach liczona jest w metrach sześciennych.
Zastosowania i przeszkody terenowe
Przewiert sterowany pod drogą krajową to najczęstsze zastosowanie tej technologii w polskich realiach. Głębokość wiercenia musi tam wynosić minimum 1,5 m od spodu konstrukcji jezdni, a w praktyce operatorzy schodzą niżej, na 2-3 m, żeby zminimalizować ryzyko wypływu płuczki. Przewierty sterowane pod torami kolejowymi wymagają dodatkowej zgody zarządcy infrastruktury i zwykle głębokości 2,5-4 m, zależnie od klasy linii. Przewiert pod rzeką jest technicznie najbardziej wymagający, bo trasa musi zachować spadek zgodny z grawitacyjnym przepływem medium, a jednocześnie ominąć warstwę skały lub grubego żwiru, jeśli taka występuje w korycie.
Jak czytać wycenę i na co uważać przy wyborze wykonawcy
Rzetelna wycena przewiertu sterowanego zaczyna się od wizji lokalnej na miejscu planowanej inwestycji. Wykonawca, który podaje cenę wyłącznie na podstawie telefonu i przesłanego schematu, albo nie zna lokalnych warunków, albo godzi się na ryzyko, które potem przerzuci na zleceniodawcę. Podczas wizji ocenia się trzy rzeczy: dostęp do placu budowy (szerokość wjazdu, nośność nawierzchni, sąsiedztwo zabudowy), profil geologiczny (na podstawie archiwalnych odwiertów lub sondowania) i przebieg istniejącej infrastruktury podziemnej (na podstawie mapy zasadniczej i uzgodnień z gestorami sieci).
Pięć błędów przy wyborze wykonawcy HDD
Wybór najtańszej oferty bez sprawdzenia sprzętu. Nowoczesna wiertnica sterowana z nawigacją kablową lub magnetyczną kosztuje kilka milionów złotych. Firmy dysponujące starym sprzętem, bez dokumentacji geodezyjnej przebiegu trasy, zwykle nie są w stanie wykonać precyzyjnego przewiertu pod czynną drogą - a odchyłka rzędu 1% na długości 100 m oznacza metr różnicy w osi trasy.
Brak polisy OC z sumą gwarancyjną adekwatną do wartości inwestycji. Przewiert, który trafia w nieoznaczony kabel energetyczny, może narazić inwestora na roszczenia odszkodowawcze. Polisa wykonawcy na kwotę minimum 1 mln zł to absolutne minimum przy zleceniach powyżej 100 m.
Akeptacja wyceny bez rozdzielenia kosztów. Kosztorys zbiorczy, w którym wszystko siedzi pod pozycją „przewiert sterowany HDD", uniemożliwia kontrolę i porównanie z konkurencją. Rzetelny wykonawca rozdziela pozycje: wiercenie, płuczka, rurociąg, zgrzewanie, odtworzenie terenu.
Brak ustaleń dotyczących wypływu płuczki. Przy przewiertach płytszych niż 4 m ryzyko wypływu bentonitu na powierzchnię sięga kilku procent. Umowa powinna precyzyjnie wskazywać, kto odpowiada za sprzątanie i rekultywację - inaczej spór o kilka tysięcy złotych potrafi zatrzymać końcowe rozliczenie inwestycji.
Ignorowanie harmonogramu mobilizacji. Wiertnica sterowana to sprzęt, na który w sezonie budowlanym czeka się 3-6 tygodni. Wykonawca, który obieca rozpoczęcie w tydzień, zwykle nie ma własnego sprzętu i podzlewnia robotę, co winduje cenę o marżę pośrednika.
Co sprawdzić przy odbiorze przewiertu
Odbiór techniczny przewiertu sterowanego HDD powinien zakończyć się protokołem z trzema załącznikami: raportem geodezyjnym z pomiarem rzeczywistej trasy, protokołem próby szczelności rurociągu i dokumentacją fotograficzną z poszczególnych etapów. Raport geodezyjny musi potwierdzić, że oś rurociągu nie odbiega od projektu o więcej niż wartość dopuszczalną w dokumentacji technicznej (zwykle 1-2% długości odcinka). Próba szczelności, wykonywana zgodnie z PN-EN 805 dla wodociągów lub PN-EN 1610 dla kanalizacji, stanowi ostateczne potwierdzenie jakości połączeń.
Przed podpisaniem protokołu odbioru warto zażądać od wykonawcy karty kontrolnej z sondy nadawczej, na której zapisano rzeczywisty przebieg otworu pilotowego. To jedyny wiarygodny dowód, że przewiert wykonano zgodnie z projektem, a nie „na oko".
Usługi towarzyszące, które domykają cenę
Kompleksowy koszt przewiertu sterowanego rzadko ogranicza się do samego wiercenia. Inwestorzy najczęściej potrzebują całego pakietu: odpompowania i utylizacji bentonitu, robót ziemnych obejmujących wykonanie dołu startowego i dołu odbiorczego, zgrzewania rur PE lub PE-RC (rury z drutem sygnalizacyjnym ułatwiają lokalizację w przyszłości), dostawy rur jedno-, dwu- lub trójwarstwowych, próby szczelności, obsługi geodezyjnej, badań wskaźnika zagęszczenia gruntu i sporządzenia projektu organizacji ruchu na czas robót. Wszystkie te pozycje wpływają na cenę końcową, ale jednocześnie każda z nich ma wymierny sens techniczny.
Zgrzewanie rur PE metodą elektrooporową lub doczołową (zgodnie z normą PN-EN 12201) gwarantuje szczelność połączeń na poziomie wytrzymującym ciśnienie robocze rurociągu. Próba szczelności wykonana po zakończeniu wciągania rurociągu do otworu weryfikuje, czy połączenia nie zostały uszkodzone podczas wciągania - to moment, w którym rura pracuje na rozciąganie i ścinanie. Badanie wskaźnika zagęszczenia gruntu wokół rurociągu (zwykle metodą Proctora) potwierdza, że płuczka bentonitowa została wyparta i grunt wypełnił przestrzeń między rurą a ścianką otworu zgodnie z wymaganiami projektowymi.
Przewierty sterowane kanalizacji grawitacyjnej wycenia się indywidualnie, bo spadek rurociągu musi mieścić się w tolerancji ±2 mm/m, a na trasie nie można stosować kolan. To samo zjawisko, które sprawia, że HDD świetnie działa przy rurociągach ciśnieniowych (woda, gaz), wymaga dodatkowej precyzji przy grawitacji.
Obszar działania i dostępność ekip HDD w Polsce
Wiertnice sterowane dojeżdżają dziś praktycznie w każdy zakątek kraju, ale czas mobilizacji i koszt dowozu różnią się znacząco między regionami. W centralnej Polsce, gdzie bazuje większość firm, czas reakcji na zlecenie waha się od 3 do 14 dni. W zachodniopomorskim, lubuskim czy podlaskim - nawet do 4-6 tygodni, szczególnie w szczycie sezonu budowlanego. Wykonawcy działający w skali ogólnopolskiej zwykle naliczają koszt mobilizacji odległościowej, doliczany jako osobna pozycja do ceny za metr bieżący.
Dostępność ekip HDD w poszczególnych regionach pozostaje wysoka, choć nierównomierna. Największe zagęszczenie firm z wiertnicami sterowanymi występuje w okolicach Warszawy, Wrocławia, Poznania, Łodzi, Krakowa, Gdańska i Katowic, czyli w miastach, gdzie inwestycje infrastrukturalne generują stały popyt. W pozostałych miastach powiatowych i gminach wykonawcy działają w modelu mobilnym, dojeżdżając na zlecenie z baz oddalonych nawet o 200-300 km.
Województwa, w których realizowane są przewierty sterowane
- mazowieckie
- małopolskie
- śląskie
- dolnośląskie
- wielkopolskie
- pomorskie
- zachodniopomorskie
- kujawsko-pomorskie
- lubelskie
- podkarpackie
- warmińsko-mazurskie
- łódzkie
- świętokrzyskie
- podlaskie
- opolskie
- lubuskie
Jak przygotować się do zlecenia przewiertu HDD
Po stronie inwestora leży kilka kroków, które przyspieszą wycenę i ułatwią wykonawcy rzetelne zaplanowanie robót. Pierwszy to pozyskanie mapy do celów projektowych z naniesioną istniejącą infrastrukturą podziemną. Drugi to sprawdzenie warunków gruntowych - w przypadku krótkich przewiertów wystarczy archiwalna dokumentacja z najbliższych odwiertów, przy dłuższych trasach warto zlecić sondowanie dynamiczne lub wiercenia badawcze. Trzeci to uzgodnienie z zarządcą przeszkody (drogi, torów, rzeki) terminu i warunków prowadzenia robót.
Dokumentacja projektowa powinna zawierać nie tylko trasę rurociągu, ale też profil geologiczny wzdłuż tej trasy, preferowaną głębokość posadowienia, dopuszczalne odchyłki oraz wymagania dotyczące przywrócenia terenu do stanu sprzed robót. Im precyzyjniej zostanie opracowany projekt, tym mniej niespodzianek czeka na budowie i tym niższe ryzyko kosztów dodatkowych, które potrafią w skrajnych przypadkach podwoić początkową wycenę.
Koszt przewiertu sterowanego pozostaje w bezpośrednim związku z trzema grupami czynników: parametrami technicznymi zadania (średnica, długość, głębokość), warunkami gruntowymi i logistycznymi (rodzaj przeszkody, dostęp do placu, sąsiedztwo zabudowy) oraz zakresem usług towarzyszących (płuczka, zgrzewanie, odtworzenie, dokumentacja). Transparentny wykonawca rozdziela te elementy w ofercie, wskazuje normy, do których się stosuje, i precyzyjne warunki odbioru. Indywidualna wycena, oparta na wizji lokalnej i analizie dokumentacji, daje inwestorowi realną podstawę do porównania ofert - zamiast wróżenia z ogólnikowego cennika przewiertu sterowanego.
Źródła danych i normy: PN-EN 12889 (bezwykopowe układanie rurociągów), PN-EN 805 (zaopatrzenie w wodę), PN-EN 1610 (odprowadzanie ścieków), PN-EN 12201 (systemy rurociągów z tworzyw sztucznych do zaopatrzenia w wodę), Dziennik Urzędowy UE seria L (dyrektywa 2014/24/UE w sprawie zamówień publicznych), GUS - Baza budowlano-montażowa, Polski Związek Inżynierów i Techników Budownictwa.
Powiązane poradniki
- Przewierty sterowane hdd co to jest
- Boazeria cena za metr kwadratowy
- Przewiert w betonie cena za 1 cm
- Przewiert w stropie betonowym cena
- Przewiert pod wentylację cena
Najczęstsze pytania: przewiert sterowany cena za metr
Kiedy wybrać HDD, a kiedy tradycyjny wykop?
HDD wygrywa, gdy trasa przecina drogę o dużym natężeniu ruchu, tor kolejowy z rozkładem jazdy, uregulowaną rzekę albo teren z gęstą siecią uzbrojenia podziemnego. Wykop otwarty pozostaje tańszy jedynie przy bardzo krótkich przyłączach na działkach niezabudowanych, gdzie nie ma żadnych utrudnień nawierzchniowych.
Czy cena za metr obejmuje materiał?
Standardowo nie obejmuje. Umowa powinna wprost rozdzielać dostawę rury i wykonanie przewiertu, bo w innym przypadku pojawia się spór o to, czy rura PEHD jest elementem instalacji, czy elementem robót.
Ile trwa przygotowanie wyceny?
Rzetelna oferta wymaga wizji lokalnej i analizy map uzbrojenia. Rzetelny kosztorys powstaje w 2-5 dni roboczych od dostarczenia map do celów projektowych, a nie w ciągu godziny na podstawie telefonu.
Co z dokumentacją powykonawczą?
Każdy przewiert kończy się inwentaryzacją geodezyjną i raportem z trajektorii zapisanej przez sondę walk-locate. To dokument wymagany przez gestora sieci przy odbiorze technicznym, więc musi znaleźć się w ofercie jako osobna pozycja.
